Objetivo - Emitir o relatório de desempenho da produção ordenado por Unidades de Trabalho. O relatório compara os tempos previstos (tempo padrão) de preparação e produção, com os tempos registrados nos apontamentos de produção, e mostra as eficiências de preparação e produção.
Acesso - Industrial / Produção / Desempenho / Produção

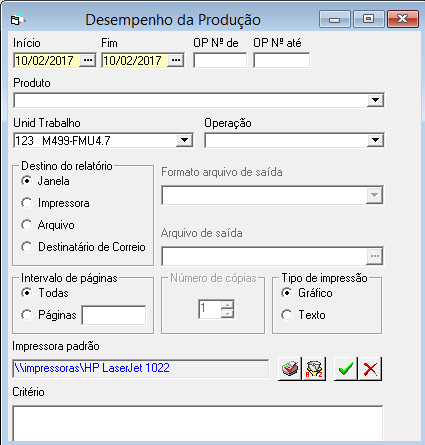

Período: Início e fim do período de apontamentos.
OP N° de / ate: Selecione uma Ordem de Produção "OP" ou intervalo de OP´s ou deixe em branco para apresentar todas.
Produto: Selecione um produto ou deixe em branco para apresentar todos.
Unid. Trabalho: Selecione uma Unidade de Trabalho ou deixe em branco para selecionar todas.
Operação: Selecione uma Operação ou branco para selecionar todas.
Modelo

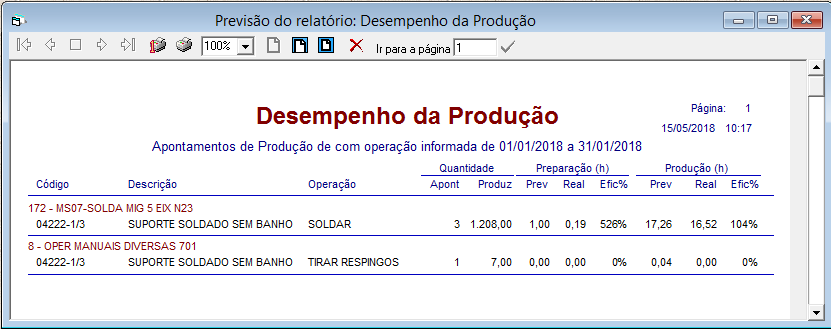

Campos do Relatório:
Código: Apresenta o código do produto(s).
Descrição: Descrição do produto(s).
Operação: Apresenta a operação indicada no roteiro de produção.
Quantidade:
Apont: Apresenta a quantidade de apontamentos realizados para o produto na data ou período selecionado.
Produz: Apresenta a somatoria das quantidades produzidas, apontadas para o produto na data ou período selecionado.
Preparação (h):
Prev: Calculo, considerando o tempo de preparação do Roteiro de Produção x quantidade de apontamentos realizados
Nota:
Considera o tempo previsto de preparação apenas se o apontamento de produção tenha tempo de setup informado.
Real: Apresenta a somatória dos tempos de preparação apontados para o produto na data ou período selecionado.
Efic%: Cálculo sendo: Preparação (h) Prev / Preparação (h) Real * 100
Produção (h):
Prev: Calculo, considerando a quantidade produzida / pela Padrão de produção
Real: Apresenta a somatória dos tempos de produção apontados para o produto na data ou periodo selecionado.
Efic%: Cálculo sendo: Produção (h) Prev / Produção (h) Real * 100
Observações:
1) Os indicadores de eficiência são comparados com o padrão (100%), ou seja, eficiência de 120% indica uma produção 20% mais eficiente que o padrão. Eficiência de 80% indica que a produção foi 20% menos eficiente que o padrão.
2) O tempo total da produção é atualizado no final da produção, por isso enquanto não finalizar o desempenho não será real.
